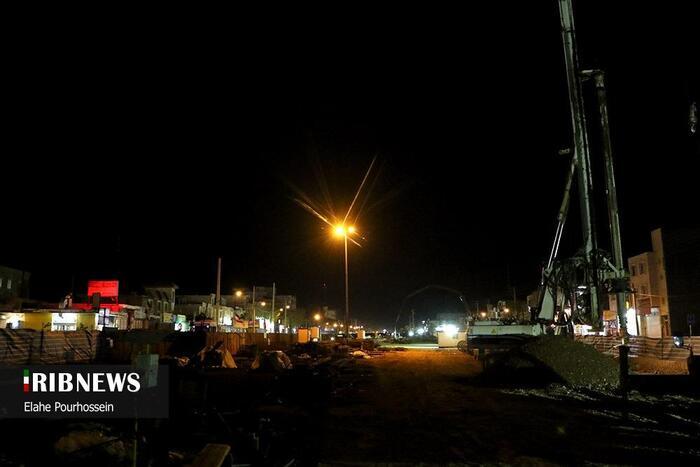

با راهاندازی نوبت شب در ساخت زیرگذر گویم،این طرح با ۷۵ درصد پیشرفت در حال اجرا است.
به گزارش خبرگزاری صدا و سیمای مرکز فارس، معاون فنی و عمرانی شهرداری شیراز در بازدید شبانه از پروژه زیرگذر گویم گفت: در چهاردهمین بازدید از پروژههای عمرانی در سال جاری شاهد پیشرفت طرحی هستیم که عملیات اجرایی آن از ۱۴۰۱ آغاز شد و حجم وسیعی برای جابجایی تأسیسات در طرح تاکنون به انجام رسیده است.
محمدامین، ادامه داد: برای اجرای زیرگذر نیمه مسقف گویم ۲۰ واحد مسکونی و ملکی باید رفع معارض میشد و تملک ۵ ملک مربوط به ادارات دولتی نیز لازم بود که انجامشده و شهردار منطقه ۱۰ در تملک پروژه همکاری مطلوبی داشته است.
امین با اشاره به اینکه ۱۵۶ قرارداد اجاره مغازه به دلیل قرار داشتن در حصار دور کارگاه که نزدیک به مغازهها بود، منعقد و برای همه معارضان تأسیساتی و ملکی اقدامات لازم، انجام شد گفت: بعد از اتمام روگذر باید مجدداً این تأسیسات اجرا شوند.
وی همچنین گفت: اجرای طرح به ۵-۴ سال زمان نیاز داشت، اما عزم شورای اسلامی و شهرداری شیراز با راهاندازی نوبت شب به ۲ سال کاهشیافته و امروز پروژه زیرگذر گویم ۷۵ درصد پیشرفت فیزیکی تاکنون داشته است.
امین ادامه داد: طرح ۵ مرحله اصلی داشته و ۶۵۵ شمع در این پروژه اجراشده و از ۲۲۶۰ متر طول اجرای دیوار دیافراگمی در دو طرف طرح معادل ۹۰ درصد انجامشده و نسبت به زمانبندی خود جلوتر است.
امین گفت: خاکبرداری طرح بهخوبی توسط قرارگاه سازندگی خاتمالانبیا (ص) انجامگرفته و زیباسازی طرح و عملیات اجرایی تأسیسات هم بهزودی اجرا میشود.
وی اضافه کرد: در آذرماه انتهای خاکبرداری را خواهیم داشت و بعد از زیباسازی در طرح و انجام نما، زیرگذر برای عبور ترافیک آماده خواهد شد.
امین هزینه تملک، اجارهها و رفع معارض تأسیساتی و اجرای طرح را به نرخ روز، ۲ هزار میلیارد تومان اعلام کرد.
با افتتاح طرح کنار گذر گویم در غرب شیراز، ترافیک سنگین ناشی از ورود خودروها از سمت سپیدان و اصفهان به شیراز کاهش مییابد.
